郑州市建业路修好近一年仍未通车
近日,本报连续接到市民反映,郑州市建业路(郑汴路—青年路)原先是一条断头路,去年这条断头路就已经铺好了路面,但道路两头现在还用隔离围挡拦住,为啥不让车辆通行?6月3日,本报记者实地探访后了解到,建业路未通车的原因是因地面电线杆未挪走,导致施工方无法顺利铺设沥青。对此,电力部门表示目前地下电缆铺设的设计方案刚刚完成,下一步将尽快施工,在完工后尽快将地面线杆拆除。
【探访】
路修好都快一年了,至今仍被围挡封闭

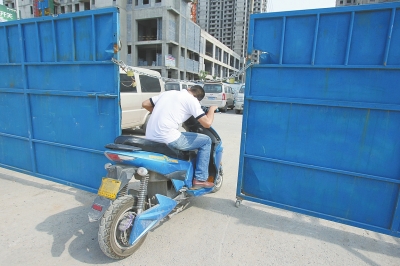

昨天上午10时许,记者来到郑汴路建业路口南侧看到,两块蓝色的围挡之间开了个小口,且用铁链连接锁住,仅容得下行人和非机动车通行(如上图),走进小口发现,新修的路面平整,最底层的沥青已经铺设完毕,基本上具备通行条件。继续向南走,一直走到建业路和青年路口,又有围挡将路口堵住。
“这条路去年就修好了,不知道为啥一直不让走,我们回家都得绕道。”在建业路郑汴路口一处楼盘前,带着孩子玩耍的张庄村民时女士向记者诉苦,建业路周边道路非常不好走,中州大道因为施工车流量比较多,而青年路上因商贩占道车辆较多也拥挤不堪,她希望相关部门尽快将这条路开通。
【交警】
建业路打通后能缓解建材市场周边交通
“目前建业路还没有交付使用,也可能因为陇海高架施工暂不具备通车条件,车辆向南行驶到货站街会受到阻挡。”郑州交巡警四大队民警高磊说,建业路张庄村周边道路因建材市场的存在导致拥堵,特别是商户装卸货物时,道路必然被占,交通十分不便。
“如果建业路该段开通,可大大缓解建材市场周边的交通拥堵状况,也可让附近的居民、商户少绕路,但前提是周边的路网要完善”。高磊称,建业路(郑汴路至青年路)和货站街陇海路高架都完工后,交通流量才能更好地分流把道路充分利用,使道路更加畅通,他希望施工部门应该加快施工进度,让该路段尽快完工交付给交警部门管理。
【市政】
地面电线杆未挪走,最后一层沥青没法铺
据了解,建业路(货站街—郑汴路)工程中标单位为新蒲建设集团有限公司。2012年5月24日,郑州市城乡规划局对此道路进行了规划公示,红线宽25米。
昨日,记者联系新蒲建设集团有限公司负责该路段施工的孙俊潇,他告诉记者,建业路(货站街—郑汴路)是2012年6月左右正式开工的。原定工期到当年年底结束。因自来水、天然气、地下管网等施工影响,到2013年5月前,施工单位才将沥青底料铺完,基本具备通车条件,只剩最后铺沥青面层。
“不知道啥原因,施工队整整等了一年,路中间的电线杆还竖在那儿。电线杆不挪走,我们就没法干活。否则,等路面铺好了再挪电线杆,路面会坑坑洼洼的。”孙俊潇说,只要电线杆一挪走,只需要半个月就可以铺完沥青路面,到时候就可以通车了。
【电力】
地下电缆铺设已获批准,完工后将尽快拆除地面线杆
“郑州市因拆迁改造涉及的电缆线路都需要政府统一批准,建业路电缆铺设工程在1个月前才获得政府部门的批准。”郑州供电公司相关负责人称,目前建业路电缆铺设工程的设计方案已经完成,施工单位正在根据设计方案上报、准备相关的施工材料,这些施工材料一到位就会尽快进入施工阶段。
“在施工期间,电力部门首先还是要保证建业路沿线的供电通畅,待地下电缆铺设完毕后方可对地面的线杆进行拆除。”相关负责人表示,电力部门将会尽快投入施工,在地下电缆铺设完工后尽快拆除地面线杆。
(河南热线:小编)
相关链接:
网友评论
